品質管理における検査計画
発表日:2026-07-23

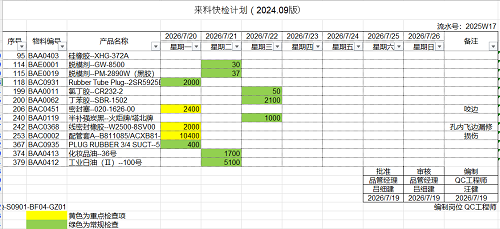

購入品納入計画に基づき受入迅速検査計画を作成する。検査重点は資材の特殊要求事項と過去に発生した不良事例から抽出する。検査担当者は本計画により、週間の検査重点を速やかに把握し、ゴム材料の物性、製品寸法、外観などの原材料不良を早期に遮断できる。本計画は生産における最初の品質防衛線となる。

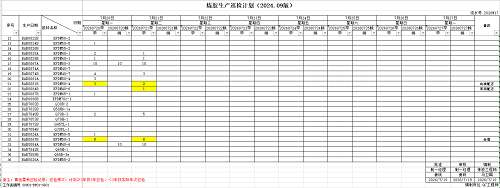

混練生産週間計画に基づき混練巡回検査週間計画を作成する。検査重点は当該ゴム材料を使用する製品の特殊特性要求事項に基づく。本計画の実施により混練工程の安定性を監視し、排出温度の過上昇、薄通し距離不足などの工程異常を早期に発見し、不良ゴム材料が連続的に大量発生することを防止する。

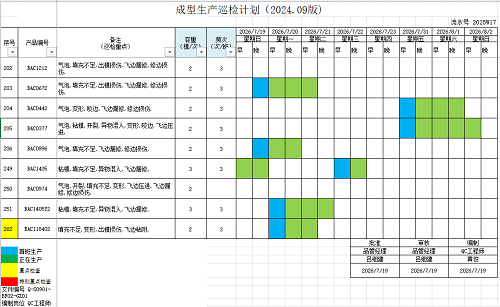

成形生産週間計画に基づき成形巡回検査週間計画を作成する。主に成形工程の安定性を監視し、外観不良、寸法不良などの成形異常を早期に発見し、完成品不良が連続的に大量発生することを防止する。

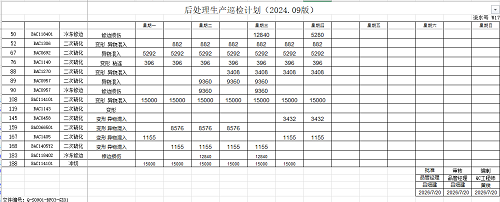

後処理週間計画に基づき後処理巡回検査週間計画を作成し、後処理工程の異常を速やかに発見し、後処理不良の大量発生を防ぐ。具体的には光学検査の有効性、機械によるバリ取り時の傷付き、冷凍バリ取りによる冷凍損傷、バリ取り漏れなどが対象となる。

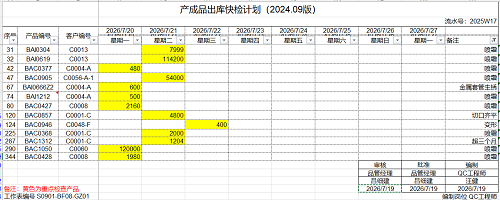

後処理週間計画に基づき後処理後の入庫抜取検査週間計画を作成する。全生産工程を完了した完成品に対する品質確認工程である。本計画により不良完成品がロット単位で倉庫に流入し在庫に混ざる事態を効果的に防ぎ、入庫製品の品質安定を確保し、今後の出荷品質に信頼できる保障を提供する。

出荷週間計画に基づき出荷検査週間計画を作成する。製品を顧客へ納入する前の最終品質確認工程であり、企業の品質管理における最後の防衛線である。本計画は出荷予定の完成品を重点的に抜取検査し、保管中に発生するブルーミング、変形、オイルブリード、金属インサートの錆、製品硬度不良などの不具合を検出する。顧客からのクレーム、返品、品質トラブルを未然に防ぎ、納入品質と企業ブランドの信用を守る。

検査計画の作成完了は品質企画の基礎業務に過ぎず、効果的に実施されて初めて検査管理の役割を発揮できる。検査計画は固定的なものではなく、実施過程でデータを収集し継続的に改善を進める必要がある。
